    您的位置: 首页 > 立即博官网施工 >丙烯酸球场施工
    丙烯酸球场施工

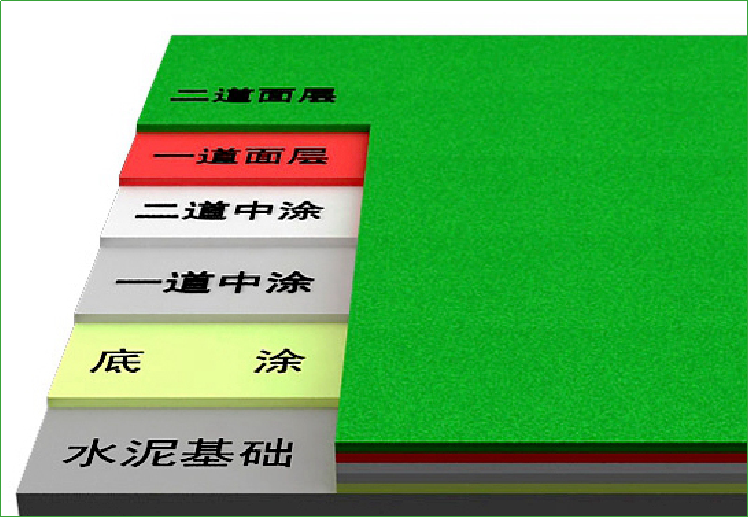

    硬地丙烯酸球场结构分析图

    适用范围:

    ✔ 篮球场

    ✔ 网球场

    ✔ 羽毛球场

    ✔ 乒乓球场

    ✔ 健身房

    ✔ 康养活动中心



    ● 球场改造或翻新

    第一步:基础处理

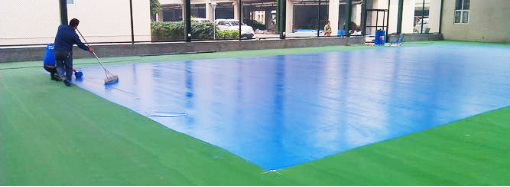

    1、打磨及清洗场地

    用铲刀出去全场废料,用水磨机全场轻度打磨,用清水及硬扫把洗刷地面,必须将表面的灰尘及脏物酸洗冲洗干净、凉干。

    2、裂缝处理

    把裂缝切割成宽×深=6mm×30mm(针对水泥地基),作为温度收缩缝。

    3、针对没有做防水处理的基地

    针对地基以前没有做防水处理,为了增加场地的抗水性、底漆设计为环氧底漆,环氧底漆是目前各类用于球场施工中强度最大、稳定性最好的底漆,专门针对表面较差或者防水性能较差的地基使用、从而增加球场的稳定性。

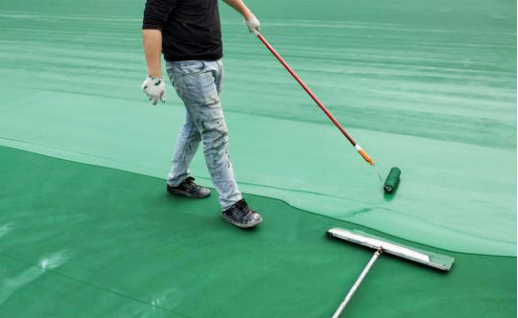

    第二步:涂防水底胶

    涂布防水底胶,使得丙烯酸产品更充分地与水泥地基的接着,全场涂布2-3层

    第三步:涂丙烯酸面层

    按照材料配比比例充分混合后用专用橡胶刮耙整场涂刮3层,其中前2层加沙,最后一层不加沙


    第四步:划线

    量度标定界线位置,用水性丙烯酸专用划线漆划线

    第五步:退场交付使用

    退场前做好成品保护工作

    交付后需提交业主场地使用手册

    协助培训学校专业场地维护人员若干名



    ● 水泥基础

    1步:清除杂物

    看一下场地是否有泥土杂物,如果有必须清理干净以保证球场底料与原基础粘合力更加牢固

    2步:刮第一层底料

    开始刮第一道力特斯丙烯酸下表层底料(注:下表层底料为纯丙烯酸乳液及多种材料等调制而成)

    3步:修补积水

    等第一道底层干透后试水看哪里有积水做好标记,场地干后用适当的铝合金进行修平

    4步:刮第二层底料

    修补地方干透后以纵横再次刮第二道底料

    5步:再次修补积水

    等干透后再次放水看有积水的地方再次修补,修补到验收标准为止

    6步:刮第三层底料

    在纵横刮第三道下表层底料

    7步:刮第一层表层涂料

    按甲方要求开始分颜色,刮第一道彩色加沙丙烯酸涂料层

    8步:刮第二层表层涂料

    等干透后纵横刮第二道彩色加沙丙烯酸涂料层

    9步:刮第三层表层涂料

    纵横刮第三道丙烯酸涂面层

    10步:刮第四层表层涂料

    再次纵横刮第四道面层。以达到色彩长久鲜艳及更加耐磨的球场面层

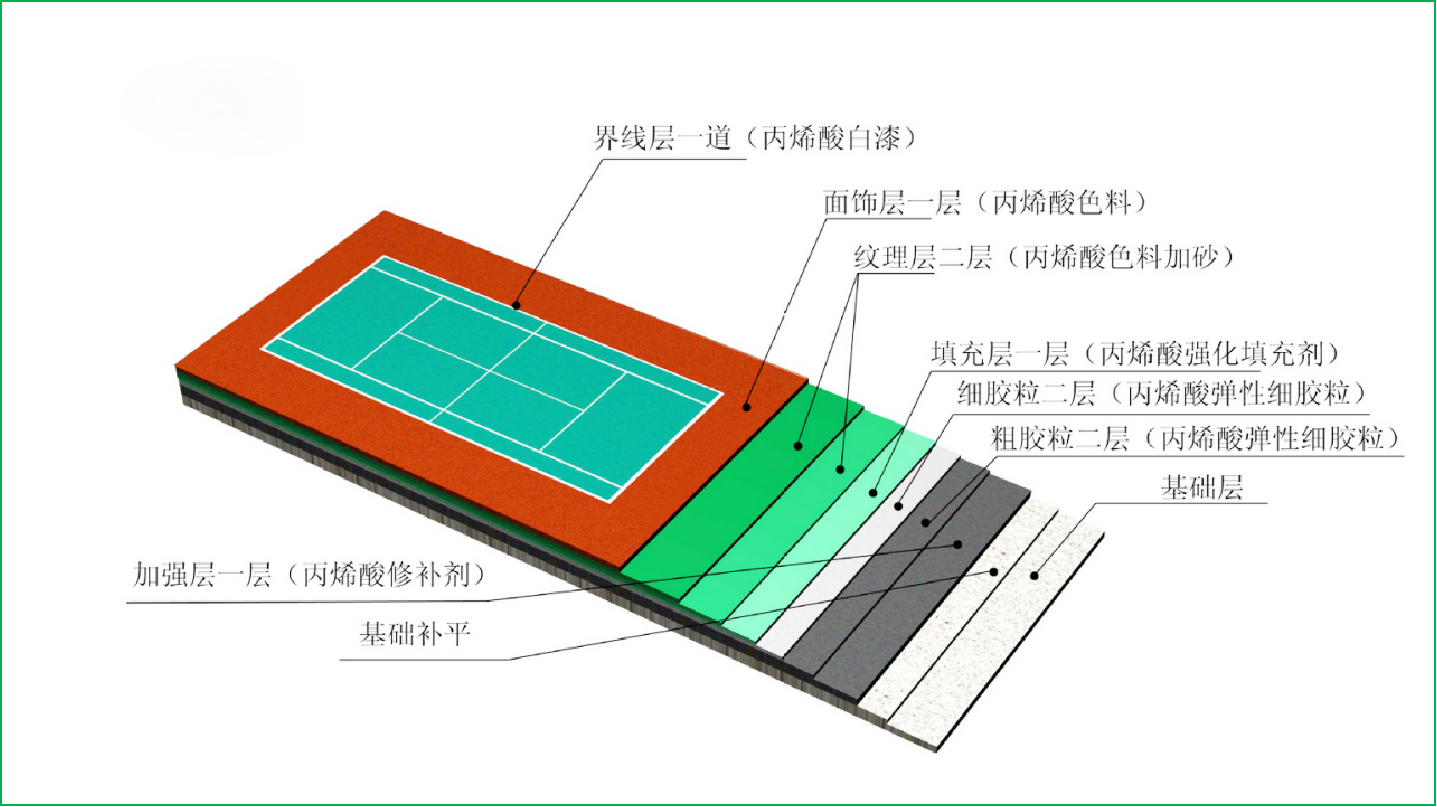

    弹性丙烯酸球场结构分析图

    适用范围:

    ✔ 篮球场

    ✔ 网球场

    ✔ 羽毛球场

    ✔ 乒乓球场

    ✔ 健身房

    ✔ 康养活动中心


    第一步:基础处理

    基础素地以水泥粉光面或磨石地为准

    素地需养生28天以上,水份需8%以下方可施工素地如有不平或空鼓需加以除去

    素地之油污需澈底清洗干净

    施工前需保持施工素地之干燥和清洁

    第二步:底涂层

    施工前需保持干净如有杂物粘附需清除依照正确比例将主剂&水混合,充分搅拌;

    需视地面情况调整适当粘度混合完成材料需4小时以内施工完成;

    底涂层养生硬化时间约8小时以上


    第三步:弹性层

    施工前需要保持干净如有杂物粘附需清除依照正确比例将弹性主剂&水泥&水混合,充分搅拌

    第一次使用锯齿刀将材料均匀涂布。后续几次均用平刀均匀涂布

    混合完成材料需30分钟以内施工完成

    弹性层养生硬化时间约12小时以上。(空气湿度超过68%,温度低于10°建议养护18小时以上)

    视实际需要施工数道。(注:每次施工厚度不可超过1mm以达到施工厚度为准

    第四步:弹性加强层

    依照正确比例弹性加强主剂&高标号水泥&石英砂&水混合,充分搅拌

    使用批刀将材料涂布均匀

    混合完成材料需30分钟内施工完成

    批土养生硬化时间约8小时以上

    视实际需要施工数道(通常施工2道)要求达到平整无孔洞,无批刀印及砂磨印为准

    第五步:面层

    依照正确比例将主剂&石英砂&水混合,充分搅拌

    使用批刀将材料涂布均匀

    混合完成材料需30分钟内施工完成

    面涂养生硬化时间约8小时以上

    视实际需要施工数道要求达到平整无孔洞,无批刀印及砂磨印为准

    第六步:面层强化层

    施工前需保持干净如有杂物粘附需清除;

    使用前主剂先搅拌均匀;

    依照正确比例将主剂&水混合,充分搅拌以避免色差;

    使用先用镘刀将材料均匀涂布然后用滚筒滚涂均匀

    施工交接处需做好交接处理

    施工完成后,24小时后方可上人,(以25°为准,低温时开放时间需适度延长)


    第七步:划线

    量度标定界线位置,用水性丙烯酸专用划线漆划线

    第八步:退场交付使用

    退场前做好成品保护工作

    交付后需提交业主场地使用手册

    协助培训学校专业场地维护人员若干名
